老旧工装(写字楼、商场、医院辅助区、机房等)吊顶改造中,600×600mm 铝扣板因模块化适配性强、拆装便捷、施工周期短,成为传统吊顶材料替换的优选。快装替换方案核心聚焦 “高效施工、兼容旧结构、减少运营干扰”,本文结合工程实践,梳理适配老旧工装场景的施工流程、关键技术要点与质量控制规范,为改造项目提供中立技术参考。

一、施工前准备
(一)现场勘查与适配评估
核查旧吊顶结构:确认原有龙骨间距、吊件承重能力、基层平整度,重点排查龙骨锈蚀、松动、变形情况,判断是否可复用或需局部加固;
尺寸复核:实测旧吊顶安装模数,确保 600×600mm 铝扣板与原有龙骨间距精准匹配(允许 ±5mm 偏差,超差需调整龙骨);
环境与安全评估:明确施工区域运营时段,规划非高峰或夜间施工窗口;排查吊顶内管线(电气、消防、通风)分布,标记不可触碰区域,提前与运维方确认管线保护要求。
(二)材料与工具准备
材料选型:选用轻量化 600×600mm 铝扣板(基材厚度 0.8-1.0mm,适配旧龙骨承重),表面工艺优先粉末喷涂(易清洁、适配工装场景),产品尺寸公差≤±0.5mm,确保拼接适配;配套选用卡扣式快装龙骨(如需更换)、防腐吊件、密封收边条,均符合 GB 50210《建筑装饰装修工程质量验收标准》;
工具清单:便携式电动螺丝刀、卡扣专用安装钳、激光水平仪、卷尺、无尘切割工具、吸尘器、防护装备(安全帽、手套、防尘口罩),减少施工粉尘与噪音。
(三)施工规划
分区施工:按 “先非核心区域、后核心区域” 划分施工段,每个施工段面积控制在 20-30㎡,避免大面积同时拆改影响运营;
时间安排:单施工段计划 4-6 小时完成拆改 + 安装,预留 2 小时收尾清洁,确保施工后不影响次日正常使用。
二、快装替换核心施工流程
(一)旧吊顶拆除(高效低扰)
安全防护:施工区域周边设置警示围挡,覆盖地面与设备,避免拆除垃圾污染;
分段拆除:采用 “逐块剥离” 方式,用专用工具撬动旧板材卡扣,避免暴力拆解导致龙骨变形或管线损坏;拆除顺序从内向外、从高到低,每拆除 10 块板材及时清理垃圾,保持施工通道通畅;
龙骨检查与处理:拆除后立即检查旧龙骨,无锈蚀、松动且间距合规的可直接复用;局部锈蚀的用防锈漆补涂,松动部位加固吊件,间距超差的增设副龙骨调整模数。
(二)基层与龙骨预处理
基层清洁:用吸尘器清理吊顶内粉尘、杂物,重点清理龙骨表面灰尘与油污,避免影响新板材安装牢固度;
平整度校准:用激光水平仪检测龙骨平整度,偏差超过 3mm 的部位,通过调整吊件高度或增设垫片校正,确保龙骨表面平整度≤2mm;
防腐处理:对复用龙骨接口、加固部位补刷防锈涂料,潮湿环境(如卫生间、设备房)需额外涂刷防潮涂层。
(三)600×600 铝扣板快装安装
模块化拼接:采用 “卡扣式快装” 工艺,单块板材对准龙骨卡槽轻压卡紧,无需额外螺丝固定,熟练工人单块安装时间≤20 秒;
顺序安装:从施工段角落开始,按 “横向对齐、纵向顺直” 原则逐块安装,每安装 3-5 块用靠尺检查平整度,及时调整避免累积误差;
设备开孔适配:灯具、风口、烟感探测器等位置,采用工厂预制开孔的铝扣板,现场直接对位安装,避免现场开孔延误工期;开孔边缘用密封条处理,防止割伤管线。
(四)节点密封与收尾
缝隙处理:板材拼接缝隙控制在 0.3-0.5mm,阴阳角用专用收边条密封,减少粉尘堆积;
成品清洁:用软质抹布擦拭板材表面,清理施工残留粉尘,避免使用腐蚀性清洁剂;
垃圾清运:施工垃圾分类打包,即时清运离场,保持现场整洁。
三、适配老旧工装的关键技术要点
旧结构兼容:复用旧龙骨时,需确认其承重能力≥0.5kN/㎡,不足时增设吊件或局部更换龙骨,避免因承重不足导致板材变形;

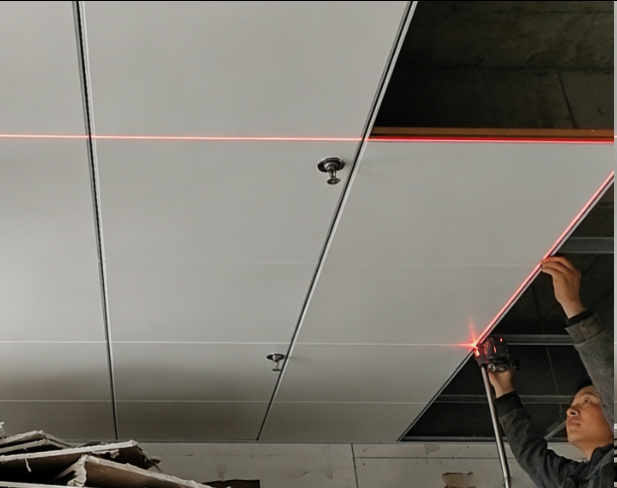

快速校准技巧:利用激光水平仪投射基准线,替代传统弹线,提升龙骨平整度校准效率;
减少干扰措施:选用低噪音工具,施工时段避开人流高峰;拆除时采用 “湿法防尘”(少量喷水湿润粉尘),配合吸尘器同步吸尘,控制扬尘污染;
应急处理:施工中若发现管线破损,立即停止作业并通知运维方处理,严禁私自维修。
四、质量控制与验收标准
外观质量:板材表面无划痕、变形、涂层脱落,拼接缝隙均匀顺直,表面平整度≤3mm,接缝高低差≤0.5mm;
牢固度:用手轻推板材无松动、异响,卡扣与龙骨卡接紧密,单块板材抗拔力≥50N;
安全合规:吊顶系统符合 GB 50210 验收标准,防火性能达标(铝扣板需为 A 级不燃材料),预留检修口尺寸≥300×300mm,位置便于后期维护;
运营适配:施工后无残留粉尘、垃圾,不影响周边设备正常运行,地面、墙面无施工污染。
五、施工后维护建议
短期维护:施工后 24 小时内避免碰撞、踩踏吊顶,核查板材固定状态;
长期运维:定期清理板材表面灰尘,采用中性清洁剂擦拭,避免尖锐工具刮擦;检修时单块拆卸,不破坏周边板材与龙骨。
六、总结
老旧工装改造中,600×600 铝扣板快装替换方案的核心是 “兼容旧结构、简化施工流程、减少运营干扰”。通过精准的现场勘查、模块化快装工艺、严格的质量控制,可在短时间内完成吊顶更新,同时保障施工安全与使用稳定性。方案设计需以老旧工装的实际结构条件为依据,避免过度改造,实现高效、经济、合规的改造目标,适配写字楼、商场、机房等各类工装场景的升级需求。
