一、项目概况:京津冀算力节点的特殊需求
项目核心信息
项目地点:河北廊坊临空经济区
完工时间:2026 年 1 月 1 日
施工范围:主机房(800㎡)、监控中心(200㎡)、配电室(200㎡)吊顶工程
项目定位:京津冀协同发展重点算力基础设施,设计机架功率 10kW,PUE≤1.4,需满足绿电消纳与高密度设备运行需求
场景核心挑战
安全防护升级:主机房需同时满足 A 级防火(GB 50222 标准)、防静电(表面电阻 1×10⁶-1×10¹²Ω)与电磁屏蔽(1GHz 频率下效能≥60dB)要求,杜绝设备运行风险;
运维适配需求:吊顶需承载风管、消防管线与检修通道,且单块板材需支持快速拆卸 —— 据甲方测算,后期每月至少有 8 次设备巡检需求;
冬季施工保障:施工周期横跨 12 月 - 1 月,廊坊夜间气温低至 - 8℃,需解决材料防冻、密封胶固化慢等施工难题。
二、定制化解决方案:从材料到施工的全链条适配
1. 基材与涂层:数据中心专属材质配方
主机房核心区:选用 3003 系铝镁锰合金基材(厚度 0.8mm),抗拉强度达 150MPa,远超普通纯铝板材。表面采用氟碳防静电双涂层工艺,底层导电环氧树脂实现静电消散,表层 PVDF 涂层耐候性达 15 年,经测试可耐受 5000 次酒精擦拭无褪色。特别添加镍铬复合镀层,电磁屏蔽效能实测达 65dB,避免设备信号干扰;
监控与配电室:采用 0.7mm 厚 3003 系基材,搭配聚酯辊涂涂层,表面光泽度控制在 15° 以下,减少屏幕反光影响。板材内贴 5mm 吸音棉,通过微孔设计实现 17%-43% 通风率,既保障散热又降低设备运行噪音;
共性保障:所有基材均为原生铝,重金属含量符合欧盟 REACH 法规,甲醛释放量<0.1mg/m³,适配数据中心长期密闭环境的环保要求。
2. 结构设计:兼顾承重与检修效率
板型选择:采用 600×600mm 暗骨跌级板,折边高度 18mm,拼接缝隙控制在≤0.3mm,配合中性硅酮密封胶实现防尘密封,避免积尘影响设备散热;

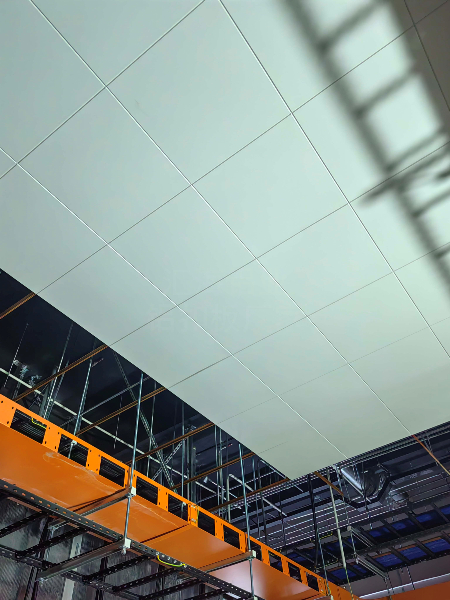

承重强化:配套热镀锌轻钢龙骨,间距加密至 400mm×400mm,吊杆采用 Φ8 膨胀螺栓固定,单平方承重达 80kg,可直接承载轻型检修平台;

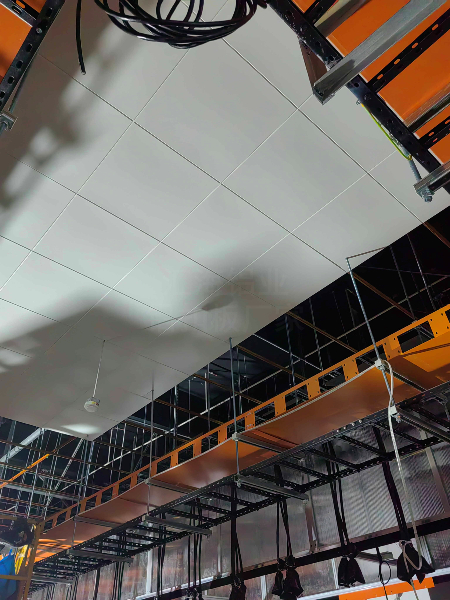

检修便利:每 10㎡设置 1 块可开启检修板,配备专用磁吸锁扣,无需工具即可拆卸,较传统吊顶检修效率提升 60%。
3. 冬季施工方案:零下气温的质量控制
材料预热:铝扣板与密封胶进场后存放于保温帐篷(温度≥5℃),避免涂层脆化与胶体冻结;

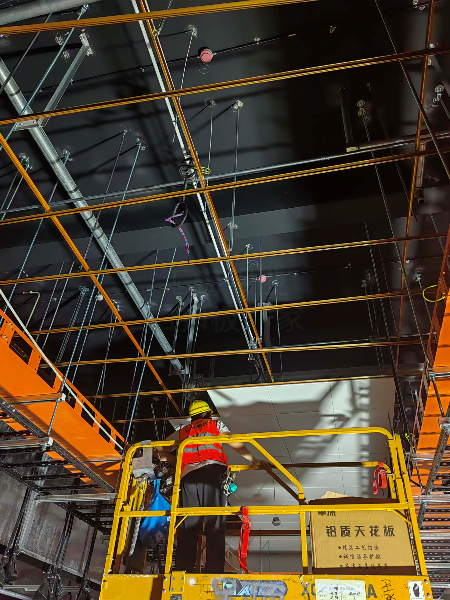

工艺调整:龙骨安装后进行 24 小时静置,待温度稳定后再铺板,减少热胀冷缩导致的后期变形;
验收强化:采用红外测温仪检测板材贴合度,确保拼接处无因温度差产生的缝隙,平整度误差≤0.5mm。
三、项目实施与验收:15 天跨年交付的细节把控
关键时间节点
2025 年 12 月 10 日:材料进场验收(含材质报告、防火检测报告共 8 项文件);
12 月 15 日:龙骨安装与接地系统施工(接地电阻实测 3.2Ω,符合≤4Ω 标准);
12 月 25 日:面板铺装完成,同步进行密封性测试;
12 月 31 日:第三方检测与验收,各项指标一次性通过;
2026 年 1 月 1 日:正式交付使用。
验收核心指标
| 检测项目 | 设计标准 | 实测结果 |
|---|---|---|
| 防火等级 | GB 50222 A 级不燃 | 符合 A 级标准 |
| 表面电阻 | 1×10⁶-1×10¹²Ω | 3.5×10⁸Ω |
| 平整度误差 | ≤0.5mm/㎡ | 0.3mm/㎡ |
| 涂层附着力 | 划格法 0 级 | 0 级(无脱落) |
| 吸音降噪效果 | ≥12dB | 15dB |
甲方反馈
四、数据中心吊顶选型的厂家建议
性能不冗余,适配是关键:主机房需重点强化防静电与电磁屏蔽,非核心区域可优化涂层工艺控制成本,避免 "一刀切" 造成的浪费;
配件必配套,安全无死角:龙骨需选热镀锌材质,密封胶优先中性硅酮型,接地系统需与机房总接地网连通,这些细节直接影响后期运维;
施工看场景,细节定成败:北方冬季施工需做好材料保温,高温高湿区域需增加板材防潮处理,建议选择有场景施工经验的厂家提供驻场指导。
